太陽光発電所設置への道のり!
2014年3月完成予定の太陽光発電所設置までの道のりをリアルタイムでご紹介いたします。
2013年4月から共同事業を実施する株式会社マルエイ様との契約も済ませ…
弊社の加工棟の屋根に10月頃より本格的な工事が始まり来年3月には送電が
開始されます。
なんと

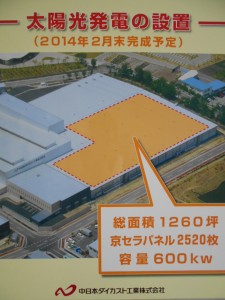

枚数が2520枚のパネルで600kW!!
家庭用の何十倍もの発電量です。
副効果として屋根の温度差が5~10℃あり今から楽しみです。
来年3月まで「太陽光発電所が出来るまで!」の様々の写真を載せていきます。
2013年11月7日(木)いよいよ太陽光の一歩を踏み出しました。
今回は設置するにあたり無事に完成出来る事を願い
「太陽光安全祈願」を実施しました。
企業として環境貢献は大きな課題です。
”夢の懸け橋”
としてスタートしました。

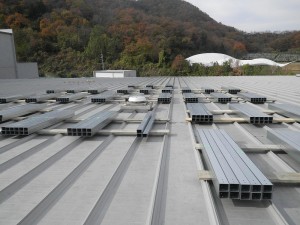

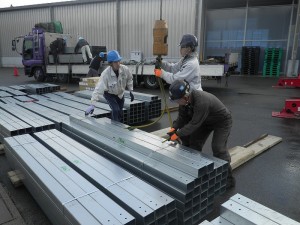

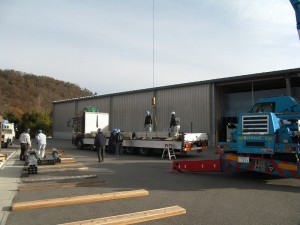

11月18日(月)に、いよいよ当社の屋根に太陽光発電の部品が運ばれてきました。
何回かに分けてクレーンで運びました。運ぶだけでも日にちがかかります。
東栄電業株式会社様が完成まで工事を行ってくれます。これから寒いですが”安全第一”で頑張ってください。

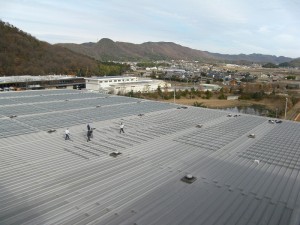

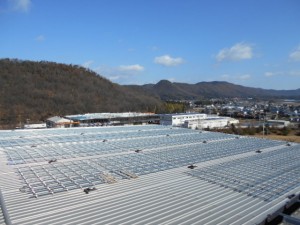

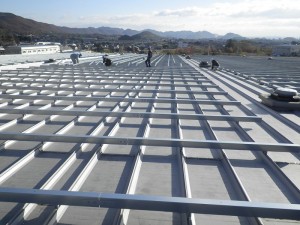

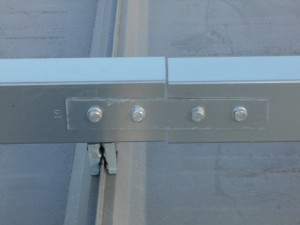

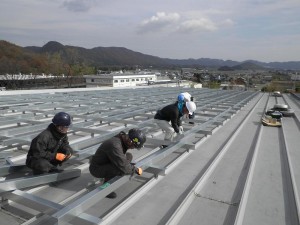

11月21日(木)屋根の上に運んでいた板を専用の金具で取り付け始めました。
2520枚のパネルを設置するので取り付け準備はなかなか大変です。

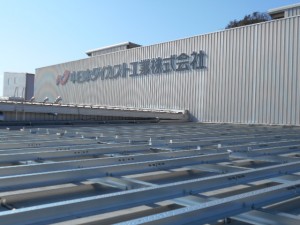

1月13(月) 昨年の11月~行っていたパネルの土台が無事に完了し明日から
いよいよ2520枚のパネルを取り付けます。
土台を見るだけでも実際に目で見ると壮大な大きさに驚きます。
パネルが設置され完成の3月が楽しみです。
1月14日~太陽光パネル設置に向けて始まりました。

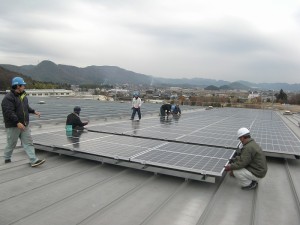

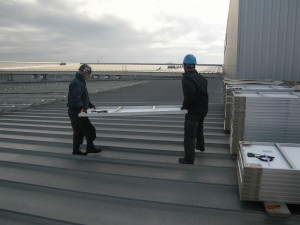

まずは2520枚のうち1/4の640枚を屋根に上げる作業を行い
そして屋根にあげたパネルを設置していきました。
いよいよ太陽光発電所のゴールが見えてまいりました。

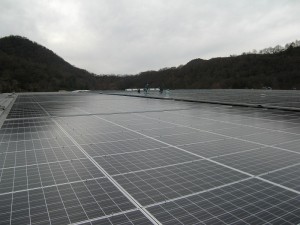

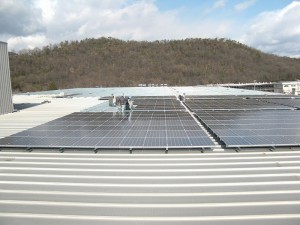

1月29日(水)時点で半分以上のパネルが設置されました!
1枚1枚着々と設置されていきます。
2/7現在パネルが2200枚設置されました!!!
残りは320枚。
来週迄にパネル設置完了予定です。
パネル設置後は設備工事を行い完成です!
あと数ヶ月後の送電が楽しみです。

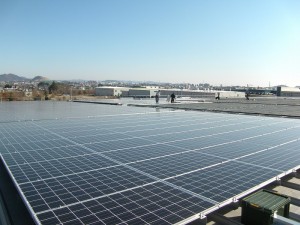

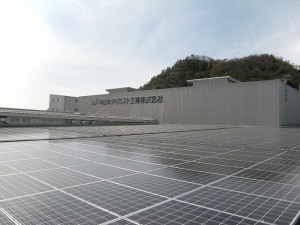

2/13(木)なんと!2520枚のパネルが全て設置されました。
1ヶ月間でパネルが設置されて凄い数に圧倒されます。
あとは工事を残すのみです。
完成まであと少し!まだまだ寒いですが最後まで”安全第一”で頑張ってください。

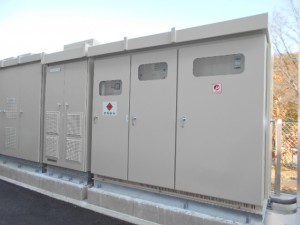

3月7日(金)パワーコンディショナーが完成いたしました。

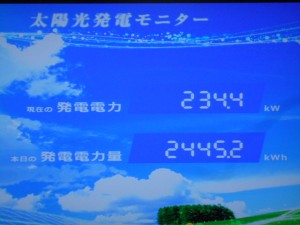

3月14日(金)モニター設置完了いたしました。

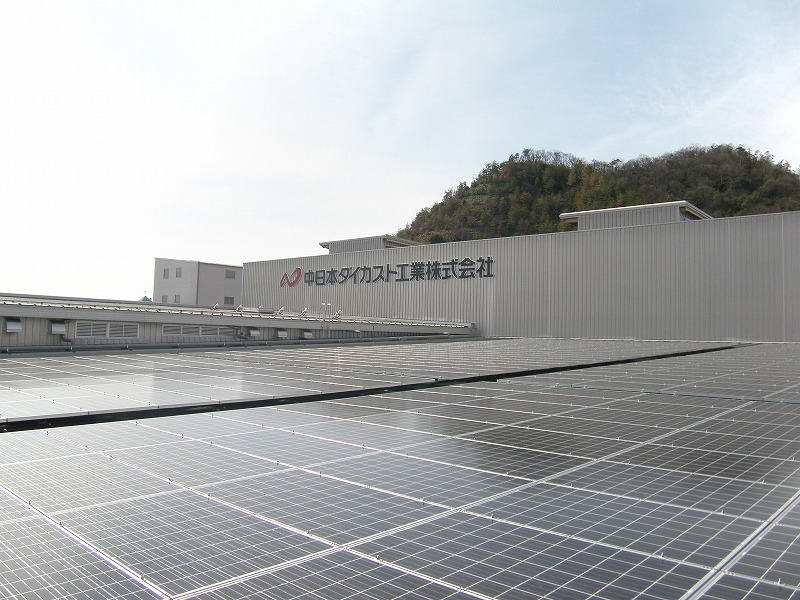

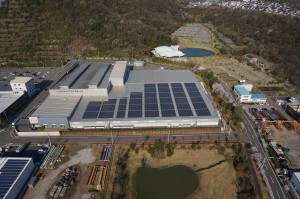

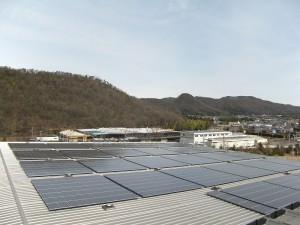

ついに太陽光発電所が完成いたしました。
工事を施工してくださった㈱マルエイ様・東栄電業㈱様の方からお言葉を頂きましたので一部、ご紹介します。
計画段階から工事完成まで約1年がかりとなりましたがその間、五島社長のご理解と関係の
皆様には多大なご協力とご指導のおかげをもちまして無事予定通り完成することが出来ました。特に
現場作業で多くのご迷惑をおかけしたと思いますが、皆様の細かいところまでのご配慮により色々な面で
ご協力して頂いたお蔭様で、工事中の事故や怪我がなかった事を大変嬉しく思います。
株式会社マルエイ エコ・エネルギー部 内田様
この度、無事に工事を終え現場監督の立場から感想を述べさせていただきます。監督の業務は、労働災害や事故
の予防・防止、工事品質の管理、納期の厳守、予算の管理、周辺への環境配慮等をしながら工事を円滑に
進めていく事です。環境貢献に力を入れておられる御社の企業イメージ゙を損ねることだけは何としてもしない
ようにと細心の注意を払い進めて参りました。そのため危険が予測される擁壁工事の工法をより安全な工法に
変更したことで、ご迷惑をお掛けしたのですが、第三者災害の防止に繋がったと思えば、結果として良かった
のではないかと思っております。
一番の最重要ポイントだと思い『事前確認、作業中の安全確認を徹底して繰り返す』事で事故なく終わらせる事が
出来ました。最後に長い間ご迷惑をおかけした事、同時に協力して頂きまして本当にありがとうございました。
東栄電業株式会社 石田様

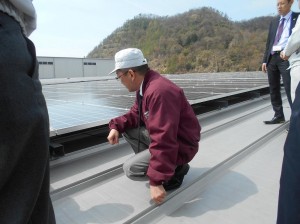

4月2日(水)当社の太陽光を見学に各務原市の浅野市長が来社されました。
屋根にも登っていただいて2520枚のパネルに驚かれていました。
太陽光発電所の工事がスタートして1年で完成しました。
環境への”夢のかけ橋”として、これからの未来に向け・地球環境へ向けて
役割を果たせる弊社となりました。
施行にあたり㈱マルエイ様・東栄電業㈱様ありがとうございました。
